受持续强降雨影响,7月5日16时,湖南岳阳华容县团洲垸洞庭湖一线堤坝发生管涌险情。在紧急封堵失败后,17时48分许,堤坝决堤。
△7月7日 《新闻30分》栏目画面
为掌握受灾区域实时情况,长光卫星紧急调度“吉林一号”宽幅01A星过境岳阳华容县,对灾区进行观测;并在成像后第一时间提供给相关单位,助力抗洪救灾工作。

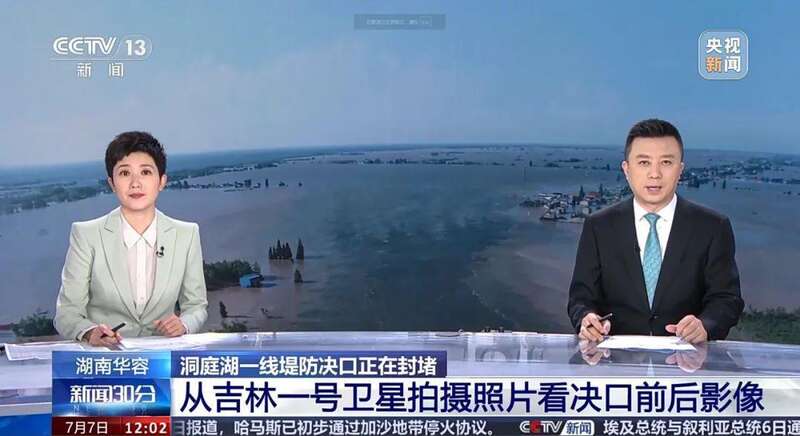

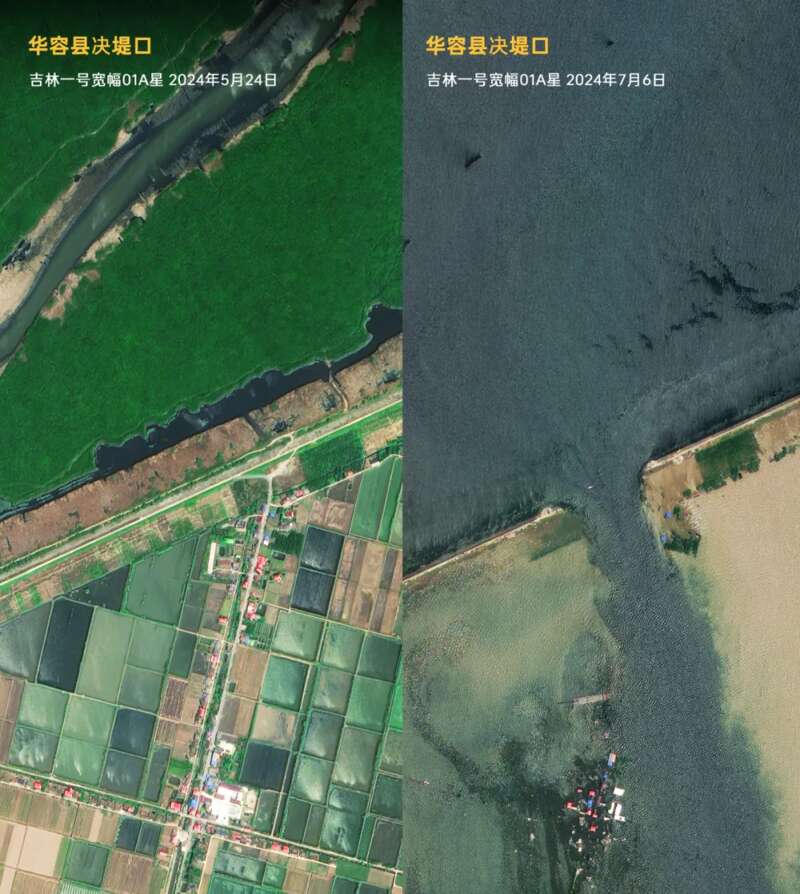

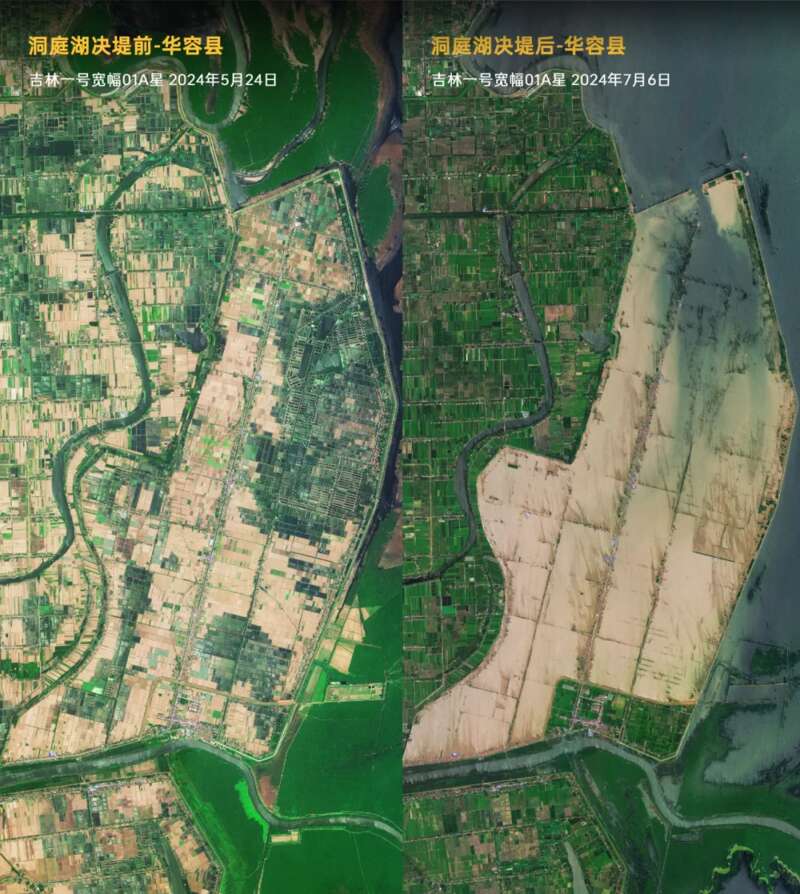

7月6日11时10分,“吉林一号”宽幅01A星拍摄到洞庭湖决堤后高分辨率卫星影像,此时团洲垸溃口宽度已延伸至226米,与较早前拍摄影像相比,当地被淹情况严重。
团洲垸,2022年被建成为蓄洪安全区,总面积为52.34平方千米,其中耕地面积39.57平方千米,人口约为5000人。截至7月6日中午,团洲垸92.5%的土地被淹。
从今年6月16日到7月3日,湖南连续下了近20天的雨;整个湖南平均累计降雨量864.7毫米,比常年同期多了43.9%,是1961年以来同期最多的一次。这让洞庭湖的抗洪压力陡增,6月30日,随着洞庭湖城陵矶水文站水位突破警戒水位33.0米,“洞庭湖2024年第1号洪水”形成。
7月7日16时,湖南省防汛抗旱指挥部在华容县举办新闻发布会,湖南省常务副省长张迎春介绍,6日下午,封堵合龙工作开始推进,预计在7月9日12时前完成封堵。
望早日合龙,平安度汛!
一文读懂洞庭湖决堤:管涌为何让人色变,什么是“以车代仓”?
7月5日16时许,湖南省岳阳市华容县团洲垸洞庭湖一线堤防(桩号19+800)发生管涌险情。17时48分许,紧急封堵失败后堤坝决堤。附近6村1社区需转移的5000名群众已全部安全转移。据央视新闻最新消息,截至7日12时,双向封堵已经超过75米。目前,现场正采取水陆协同的方式加快封封堵。上游新闻注意到,相关报道多次提到“管涌”“以车代仓”等专业术语,它们是什么意思?封堵决口有哪些有利条件?上游新闻对此进行了了解。什么是管涌,为什么会出现这种情况?7月6日,湖南省洞庭湖水利事务中心一位专家在接受采访时介绍,管涌又称潜蚀,是在高水位压力下,堤、坝、闸等水工建筑物地基发生渗漏侵蚀活动,把地基中细小颗粒和可溶盐类带走,对土层结构造成破坏的现象。
专家介绍说,由于洞庭湖区的堤防基础多为深厚砂卵石,夹有粉细砂,透水性强,在堤外河道涨水的情况下,两边水压差会使地下水夹带泥沙从薄弱环节涌出,也就是人们常说的管涌。

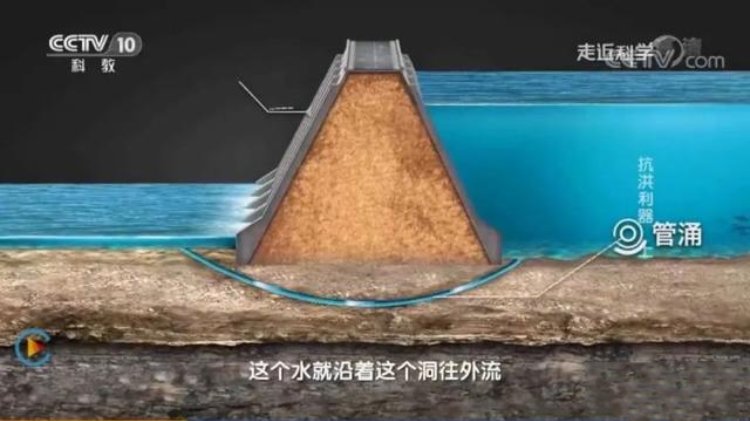

管涌示意图。央视截图
管涌如不及时处理,水流会将附近堤闸基础中的砂层淘空,就会导致堤闸骤然下挫,严重时甚至会造成决堤。
一般来讲,管涌处置的紧急核心措施是抢筑“砂石反滤围井”,利用能够阻水的材料,如土袋围绕管涌点构筑一道围堰,抬高局部的水位,减小水压差,能够大大减缓地下水涌出的程度。由于围堰呈井状,故称围井。反滤,则是沿水流方向从下往上配置粒径由细到粗的砂石层,起到过滤的作用,只允许清水流出,而管涌带出的泥沙则被阻拦下来,从而化解管涌对大堤地基的破坏作用。
洞庭湖是长江洪水的重要调蓄场所,据了解,洞庭湖区共有千亩以上堤垸226个,一线堤防总长3471公里,三类堤垸堤防长度各占1/3。其中11个重点垸堤防长1221公里,24个蓄滞洪垸堤防长1161公里,191个一般垸堤防长1089公里。此次出现险情的团洲垸就属于一般蓄滞洪垸。
封堵决口有哪些技术手段,本次封堵合龙采取了哪些?
在此次华容县团洲垸洞庭湖一线堤防决口封堵中,中国安能技术专家组研究提出采取“机械化双向立堵+船舶水上抛投”战法,按照“抢筑裹头、双向立堵、水上抛投、突击合龙、加高加固、防渗闭气”的程序进行封堵。由当地政府组织驻地力量抢修夯实道路、保障运输料源,配合中国安能推土机、挖掘机等重型工程救援装备,进行决口封堵。此外,还利用GPS测量仪、雷达流速仪掌握决口处水位流速变化。为确保安全,在每个作业面专门配置1名安全员、2名操作员,采取“人歇机不停、两班作业倒”的方式作业,这样不仅能够确保抢险人员装备的安全,也大大提高了效率。
另据《中国防汛抗旱》杂志社公众号中国防汛抗旱介绍,防汛抢险工作中,封堵决口是重点之一。目前决口封堵主要采取以下几种办法。
土石封堵
等水势平缓后直接用土石封堵, 这种方法风险最小。
身体封堵
抢险人员奋不顾身跳入水中用身体堵水。这种方法受2种条件限制:(1)水深超过1.5米,正常人在水流中就立不住脚了。(2)水流比较急,就不能用。一般只适用于水势较为平缓而且决口不太深的场合。
卡车运送石料封堵
卡车装满石料直接冲进决口。这是一种风险最大的方法,而且成本最高。
土石坝封堵
用钢木组合土石坝封堵决口。这种方法适用于水势平缓,速度也较慢的决口,决口流速稍大就很难使用了。
决口封堵网
封堵决口的第5种方法就是决口封堵网,相较于其他方法、设备,决口封堵网具有以下优势:
速度快:从决口一端单头封堵,推进速度5米/小时左右。从决口两端双头同时封堵,推进速度10米/小时左右。
适用场合多:大型机械不能到达,也没有动力电的决口处,水深小于4米,流速小于6米/秒,决口宽度不限。
风险小:只需抢险人员穿好救生衣。
成本低:除空气压缩机消耗的柴油,所有的部件都能重复使用。
水位倒流缓解间堤压力。新闻截图
此外,据长江水利委5日晚监测,决口两侧水位开始出现倒流,缓解间堤压力,有利抢险工作进行。据央视新闻报道,目前有3个封堵有利条件,第一是晴天的天气便于现场作业;第二是水势平稳,投下物料能够有效堆积在决口附近,形成有效封堵;第三是洞庭湖上游来水较少也对合龙工作有利。目前,洞庭湖大堤决口封堵合龙工作正全力推进。
什么是“以车代仓”,截至目前效果如何?
在岳阳市华容县团洲垸洞庭湖一线堤防险情发生后,当地网友发布的视频显示,堤防出现数米宽的溃口,多辆卡车被投入溃口中。此外,在媒体的报道中,“以车代仓”也被多次提及,那么什么是“以车代仓”?
据此前央广网报道,面对严峻的防汛形势,“以船代仓”“以车代仓”的方法为抢险救灾赢得最为宝贵的时间,在一定程度上提高了物资保障的可靠性。据了解,“以船代仓”“以车代仓”是指汛情紧急时,采取直接将防汛物资装船或装车,部署到险情易发区或者重要防洪工程周边,随时待命的一种物资保障方式。“以200吨为例,靠人工最少一天。现在船赶过去,最多不到半个小时,将近一个小时可以解决所有问题。”一位受访者曾表示。

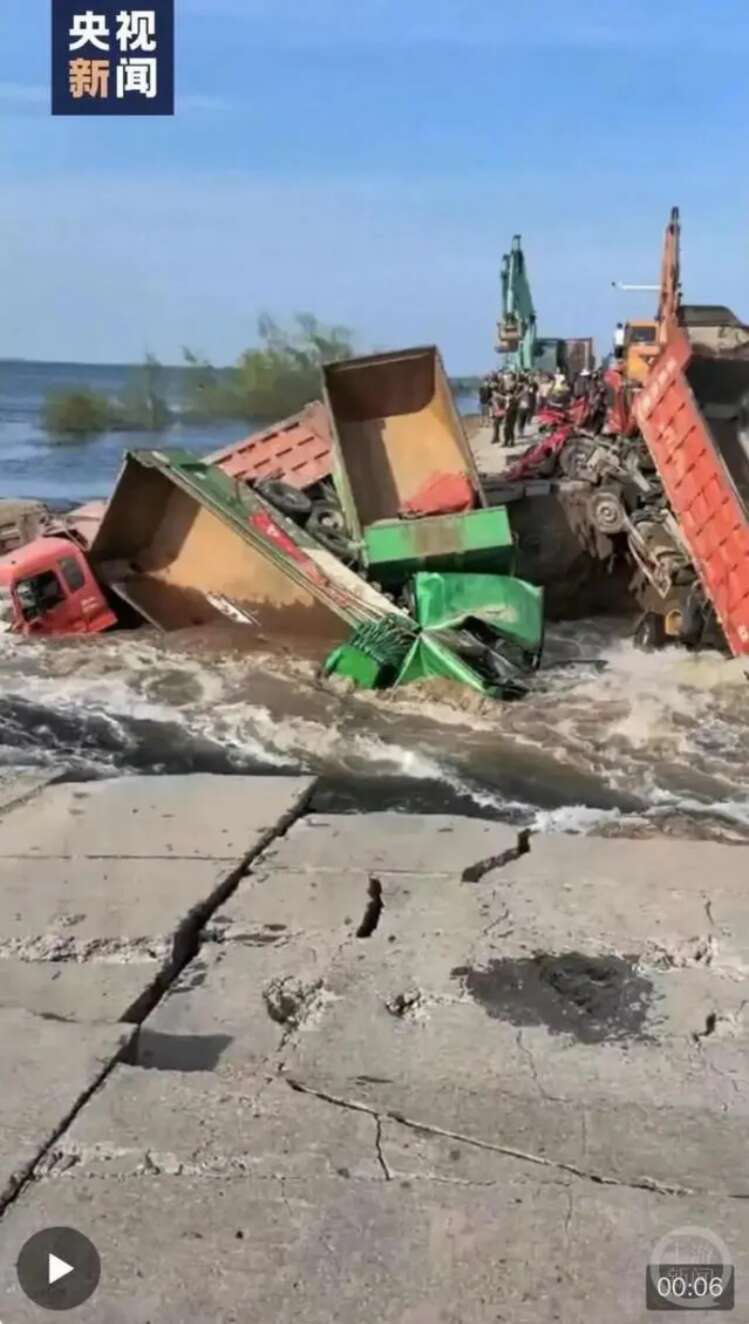

先后有18辆卡车冲进缺口进行封堵。视频截屏
7月6日下午3时左右,团洲垸里垸外水位基本持平,现场指挥部紧急调度开展双向“进占”。据水利专家介绍,双向“进占”是指把物料倒入溃口处,开始进行封堵。水利专家预测,保险起见,合龙约需10万方物料。
另据央视新闻7月7日12时6分消息,在物料保证充足的情况下,洞庭湖决口正以每小时4米的速度逐渐向中间合龙。截至7日12时,双向封堵已经超过75米。目前,现场正采取水陆协同的方式加快封堵。
目前已投入了多少抢险力量,群众救援和转移情况如何?
据了解,险情发生后,中国安能集团启动应急响应机制,从北京派出工程、水文、地质等领域技术专家组,前出一线指挥抢险行动。在湖南、湖北、安徽、广西、贵州、四川等救援基地,抽调专业救援力量350名,主战装备98台(套)紧急赶赴湖南华容县溃口险情现场。
目前,中国安能指挥中心已开通视频指挥系统,指导队伍展开救援行动。第一梯队180人、49台套装备已到达现场开展先期处置,正在决口处进行堤防两侧的裹头抢护,防止决堤口继续扩大,同步做好溃口封堵作业。勘察、侦测、技术方案制定等工作正在加紧进行。中国安能武汉救援基地100名专业救援力量携带35台(套)救援装备,于6日凌晨1时星夜驰援湖南华容县,参与洞庭湖决口封堵任务。

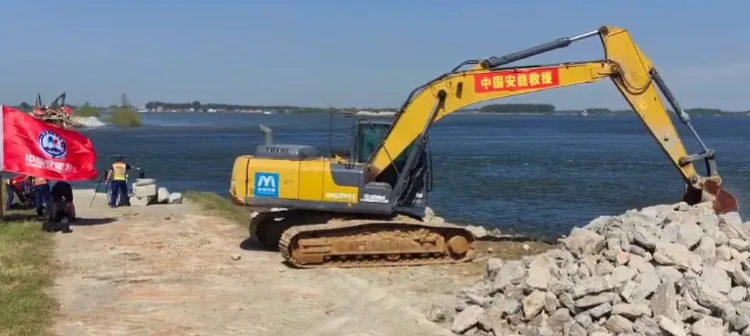

中国安能集团抢险作业中。水电铁军公众号
此外,来自湖南省军区、武警第二机动总队、武警湖南总队的900余名解放军和武警部队官兵、民兵紧急驰援,第一时间投入抢险救援,开展封堵合龙决口、搜救转移群众等工作,全力保障人民群众生命财产安全。
5日20时许,武警湖南总队前进指挥所率首批100余名官兵抵达岳阳市君山区钱粮湖镇二门闸和团华村,展开抗洪抢险救援。接到灾情通报,担负岳阳市多方向清淤任务的武警湖南总队机动支队及担负备勤任务的长沙支队200余名官兵迅速转战,携20余台车辆和700余套救援装备器材,赶赴决堤现场。
接到命令后,几乎同时,武警第二机动总队某支队迅速编配人员和机械车辆,百余名官兵组成两个梯队,携带大型救援装备赶赴华容县,以最快速度抵达决堤现场。
据了解,险情出现前,华容县政府已紧急组织了群众转移。据当地防汛部门称,5日18时许,附近6村1社区需转移的约5000名群众已基本转移完毕。
据悉,截至6日11时,湖南省、岳阳市紧急从华容周边县市区、常德、益阳、长沙等地调拨5.56万吨块石。
截至7月6日20时,省、市、县累计调集各类救援人员3000余人,其中国家综合性消防救援队伍1400余人,武警部队500余人,民兵500余人,社会专业救援力量650余人。
湖南省防汛抗旱指挥部在华容县举办新闻发布会,通报团洲垸洞庭湖一线堤防决口有关抢险救援进展,并回答媒体关注的问题。湖南省常务副省长张迎春介绍,7月5日16时许,湖南省华容县团洲垸洞庭湖一线堤防发生管涌险情。17时48分,紧急封堵失败后堤坝决堤。6日下午,封堵合龙工作开始推进。预计在7月9日12时前完成封堵。
